N. » 27 июн 2013, 21:23
Здравствуйте, как было сказано выше, сегодня состоялось совещание на объекте. Присутствовали из Комитета, из АО, НБМ, СВ, РЭП Немчиновка, Гема. От РГ присутствовали Юлия и Надежда + вкладчики СИ, СВ и НБМ.
Предлагаем свой отчет об услышанном.
2 очередь:
Работы на текущий момент практически не ведутся. Через неделю будет представлен новый график работ (после согласования будет вывешен на сайте НБМ), поскольку старый абсолютно не актуален и не соблюден, через 1-2 недели будут возобновлены работы. Срок сдачи не переносится - конец года. Коханный убедительно попросил, чтобы к следующему совещанию уже были видны работы на 2 очереди.
1 очередь, выдача ключей:
Выдача ключей, действительно будет проводиться 1 раз в неделю 5 счастливчикам. Кто именно это будет - определит СВ и сами позвонят. Воробьев А.А. действительно уходит в отпуск на 3 недели с 1 числа, но он наперед подпишет 15 актов. Если работы по теплотрассе будут идти в график, количество выдаваемых ключей будет расти в геометрической прогрессии. Такое малое количество ключей связано с опасениями СВ, что НБМ вновь нарушит данные обязательства. Коханный попросил увеличить хотя бы до 30, посмотрим, не уверена, что это будет сделано. Выдача будет проводиться на территории Славянки. При этом надо будет подписать договор с управляющей компанией и оплатить авансовый платеж за 4 месяца. Сумма за 4 месяца составит:
с однушки - 10 тыс., с двушки - 12 тыс., с трешки - 15 тыс. (34,43 руб за 1 кв. м). Суммы указаны за все 4 месяца, т.е. в месяц с однушки - 2,5 тыс. В эту сумму входит вывоз мусора. За ЧОП надо будет платить отдельно - порядка 150-200 р с квартиры. Далее будет оформлен пропуск на въезд на территорию, чтобы можно было беспрепятственно приступать к ремонту. Регламент выдачи ключей вывесят на сайте. Управляющей компании потребуется примерно месяц на то, чтобы заключить договора со всеми эксплуатирующими организациями (диспетчерские, лифты и т.д.), чтобы дом начал функционировать.
Водоснабжение:
Чтобы начать делать ремонт, нужна вода. На текущий момент дом врезан к трубе, которая подает воду на все Новоивановское (это временная схема). Но пока не будет закончена постоянная схема, если все начнут разбор воды, на Новоивановское ее просто не хватит. Поэтому надо увеличивать диаметр трубы. Это тоже займет некоторое время, но обещали все сделать быстро и недорого, примерно за месяц. На следующем совещании этот вопрос будет обсуждаться уже предметно (со сметой и конкретными сроками).
Теплотрасса:

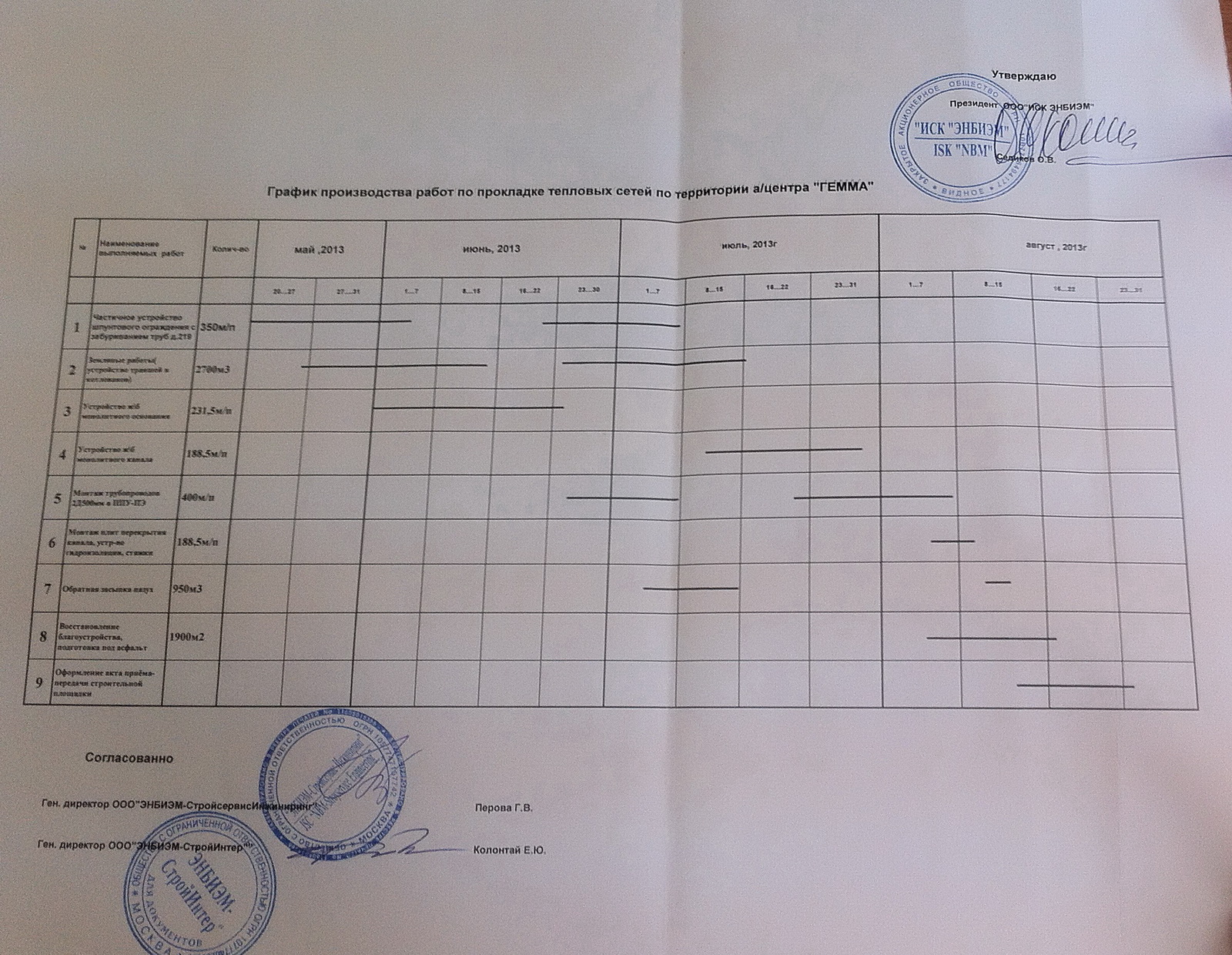

В ближайшее время на сайте НБМ будет выложен график работ по теплотрассе. На текущей момент отставаний нет. Возле гаража работы могут проводиться круглосуточно, на стоянке - только в ночное время (с 20 до 8). Сейчас работает 3 экскаватора и 30 чловек. Скоро должны привезти труды, тогда еще 1 человек будут их сваривать. Коханный лично проверил работы по теплотрассе и убедился, что они идут. Все вопросы с Гемой решены. За просрочку работ на территории Гемы НБМ грозит штраф, со слов Седикова, так что затягивать с теплотрассой они не будут.
Дефековка:
За 10 дней НБМ и СВ должны обойти всю первую очередь и составить дефектовку (подкрасить, стекла и проч.), к устранению НБМ приступит сразу и будет по этой дефектовке сдавать недоделки. Также передаются оборудование (лифты) и электрика.
Оформление в собственность:
Оформление в собственность начнется после того, как СВ и НБМ подпишут акт частичной реализации инвест. контракта, т.е. после того как НБМ достроит теплотрассу и устранит недоделки, т.е. не раньше конца сентября. Если все работы будут выполнены СВ не будет затягивать этот процесс. Однако до этого момента они по-прежнему будут препятствовать получению в собственность даже через суд. Подписание акта частичной реализации не зависит от садика и паркинга и относится только к дому 1 очереди.
С уважением, РГ.
